集团新闻

集团新闻
【火热一季度】打卡福建水投集团重点项目建设第一线!
2023-04-10 2371

今年以来,福建水投集团认真贯彻落实党的二十大精神,深入开展“深学争优、敢为争先、实干争效”行动,全力推进69个投资项目建设,有力发挥水利稳投资作用,积极推进集团公司高质量发展。一季度累计完成投资11.78亿元。其中,城乡供水一体化项目完成投资8.31亿元,省重点项目完成投资6.18亿元。

春种一粒粟 秋收万颗子

这个春天,水投人

铆足劲 拉满弓 齐发力

多措并举实现“开门红”

为全年工作奠定了坚实的基础

新增完成通水管道约676千米

新改扩建千吨级水厂4座

新改扩建万吨级水厂1座

新增改扩建单村供水9处

累计新增供水规模约7万吨/天

累计新增受益人口约9万人

让我们一起

打卡重点项目建设的第一线吧!

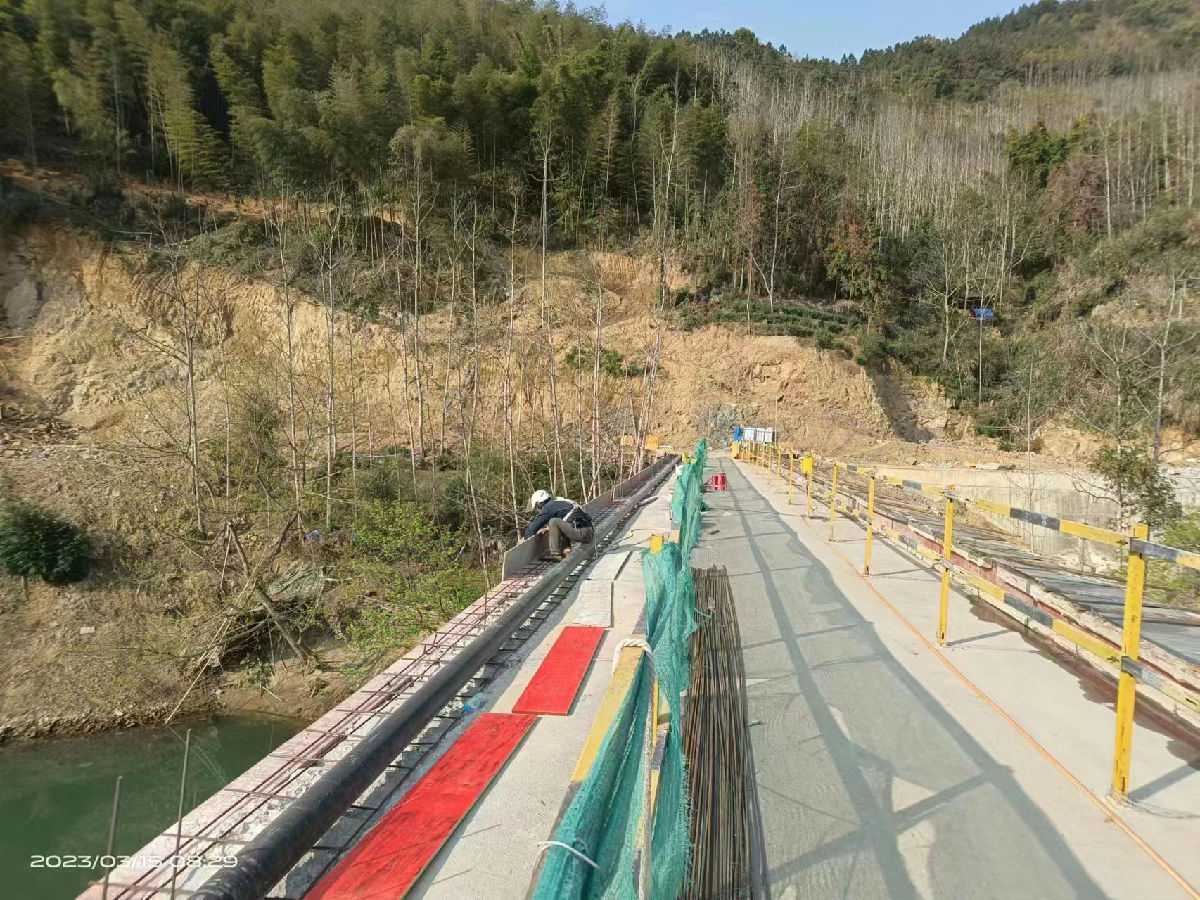

(一)罗源霍口水库工程

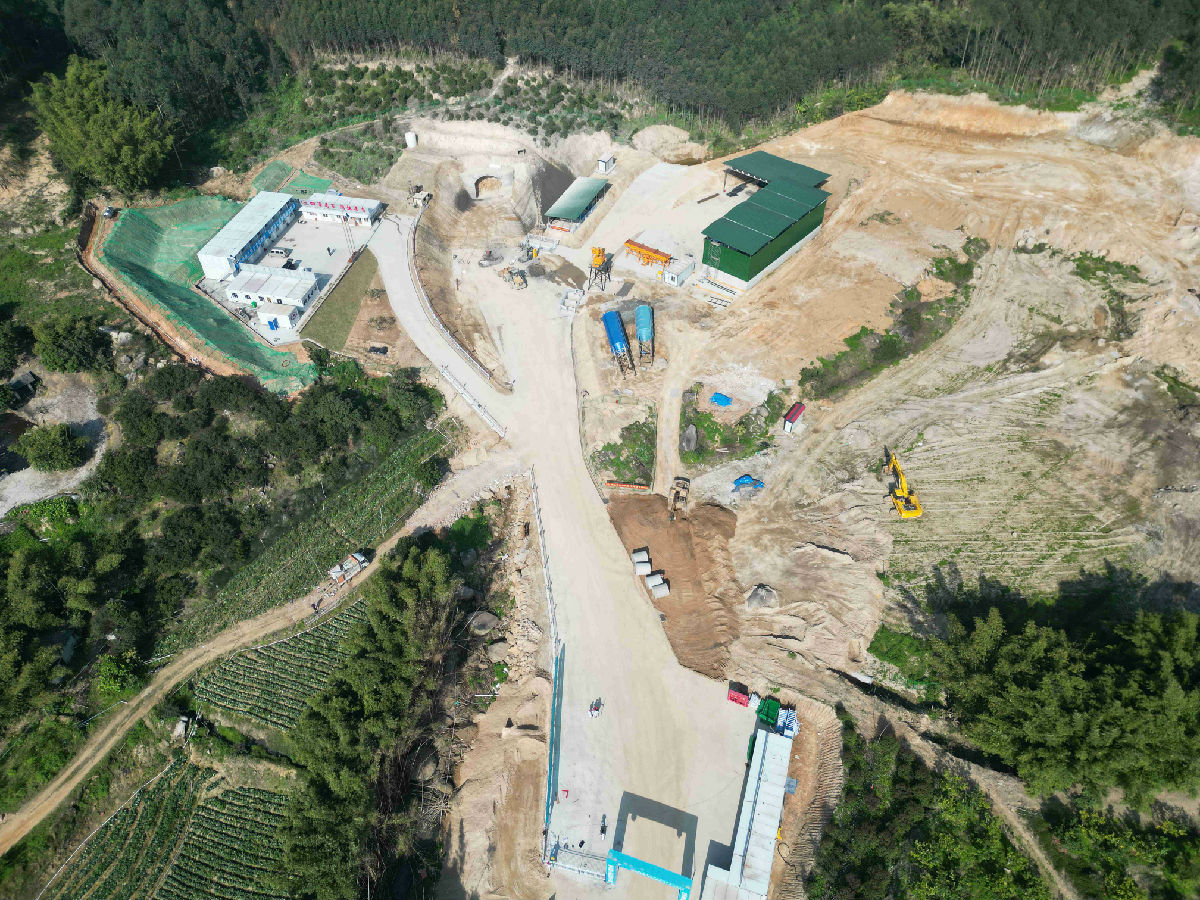

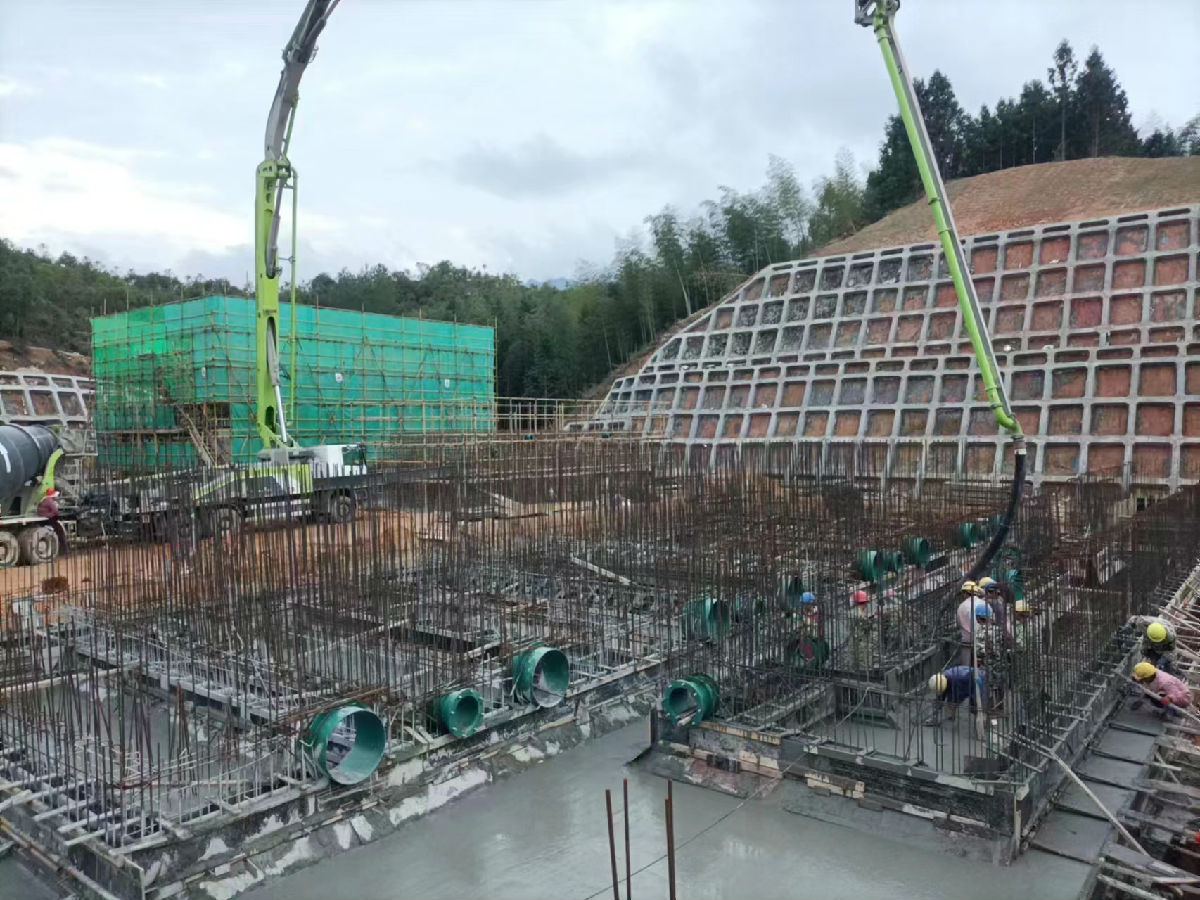

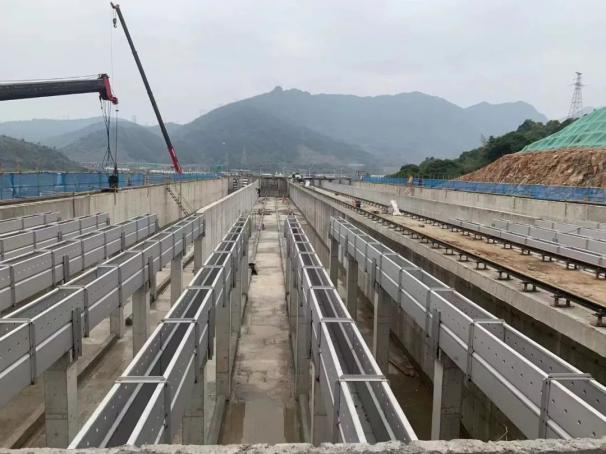

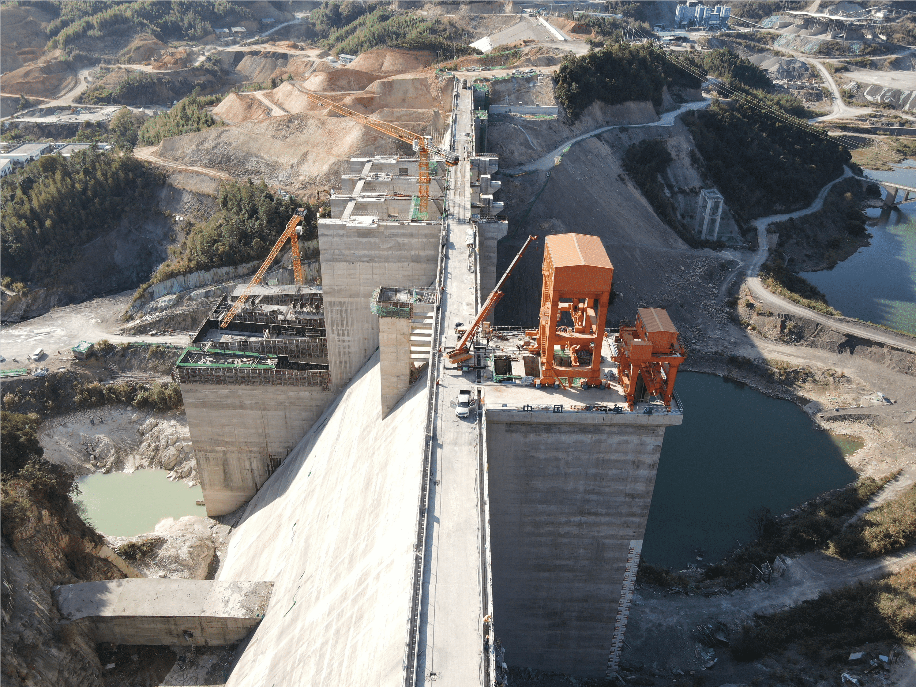

霍口水库工程抓紧开展大坝溢流面最后浇筑和泄洪闸等设备安装作业,力争二季度具备下闸蓄水条件。

(二)平潭及闽江口水资源配置工程全线贯通

平潭及闽江口水资源配置工程朝阳至苍霞段输水隧洞顺利贯通,标志着“一闸三线”工程全线贯通!预计5月底实现全线通水!

(三)漳州市东南部沿海地区九龙江调水工程

漳州市东南部沿海地区九龙江调水工程一期工程已开工建设,5个标段同步推进,二期工程挂网招标。

(四)古雷区域引水及调配站工程

古雷区域引水工程调配站工程完成配电房主体、送水泵房及吸水井底板施工,力争今年9月底投入试运行。

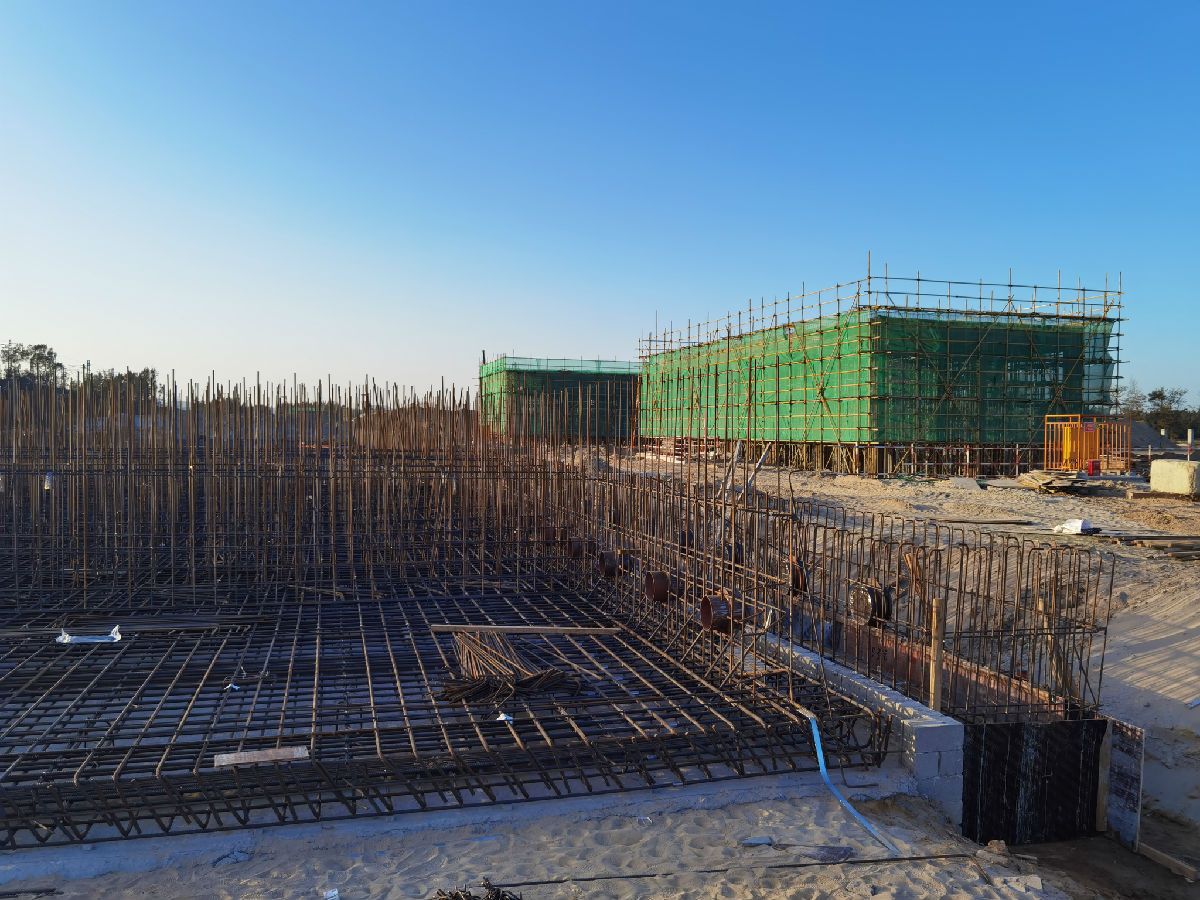

(五)漳浦县城乡供水一体化中部万安水厂(一期)工程

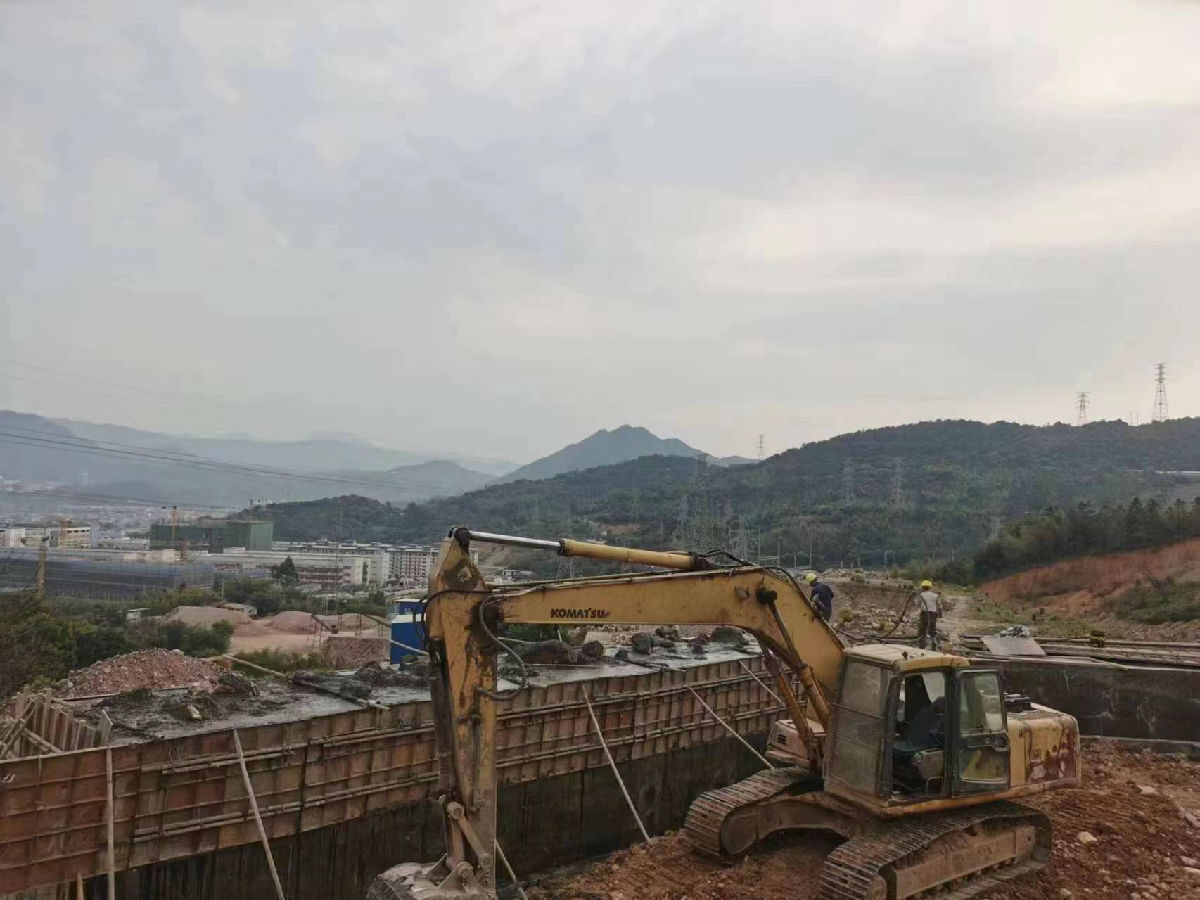

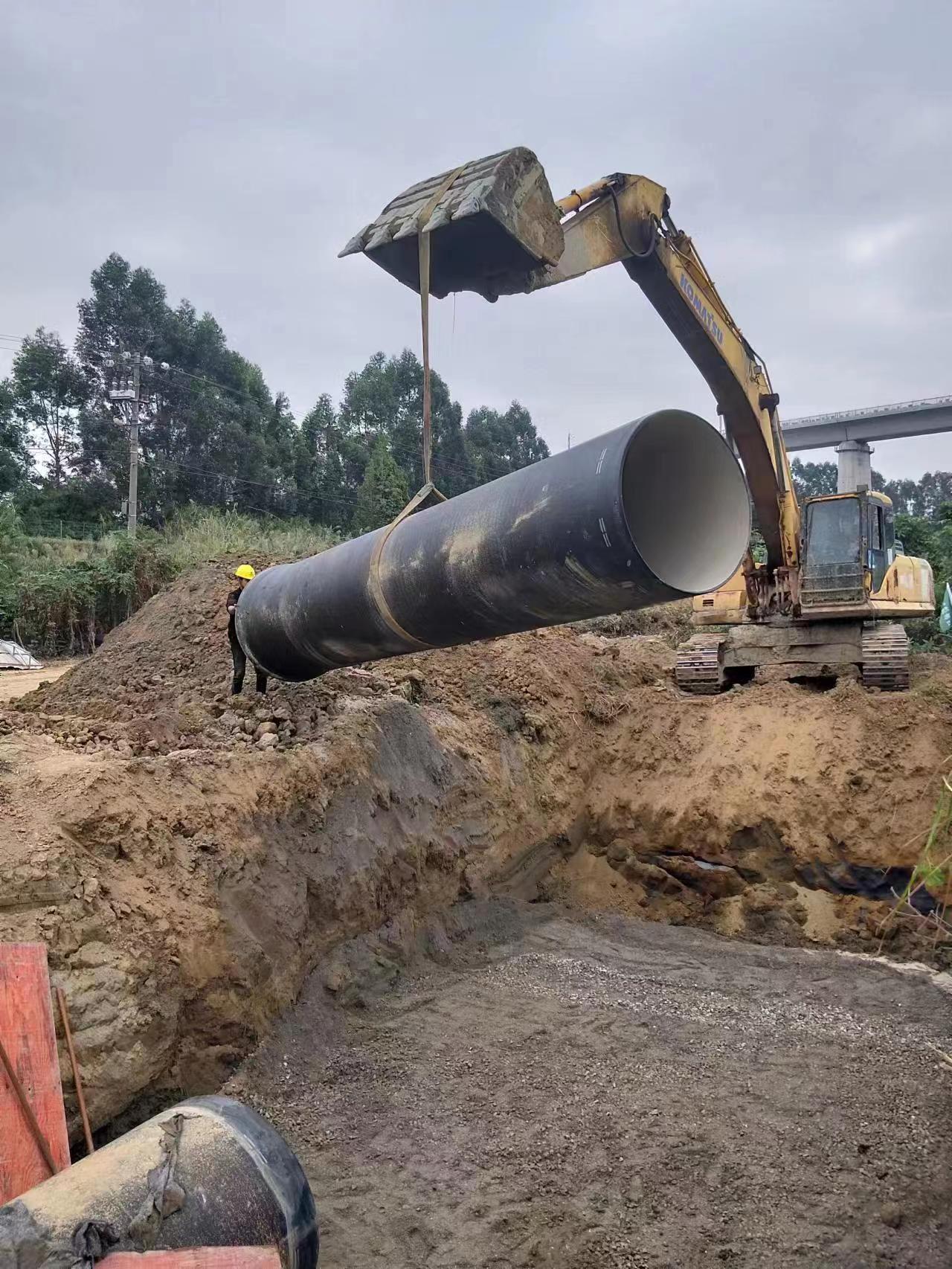

漳浦县城乡供水一体化中部万安水厂(一期)工程已累计完成管道施工4607米,水厂红线内回填土方1.5万立方米,土石方开挖3.5万立方米。

(六)洛江区城乡供水一体化项目

洛江城乡供水一体化项目马甲第二水厂厂区主体结构及厂区管道已完工,正在加快安装罗溪、马甲、河市等乡镇PE管道、球墨铸铁管道。

(七)建宁县城乡供水一体化项目

建宁县城乡供水一体化二期高峰水厂项目正在进行锚索拉拔检测、V型滤池钢筋绑扎,预计年内可实现投产供水。

(八)泰宁县城乡供水一体化项目

泰宁县召开城乡供水一体化建设项目专题会,加快推进项目前期工作,目前一期可行性研究报告已送审。

(九)将乐县城乡供水一体化项目

将乐县城乡供水一体化一期工程项目规模化供水工程已完成管道铺设约52千米,单村供水工程正有序推进。

(十)大田县城乡供水一体化项目

大田县城乡供水一体化项目一季度累计铺设城区段供水主管道5.63千米,改造一户一表1570台;铺设集镇、单村供水主管道26.65千米,完成坑口水库分层取水部分基础设施建设。

(十一)明溪县城乡供水一体化

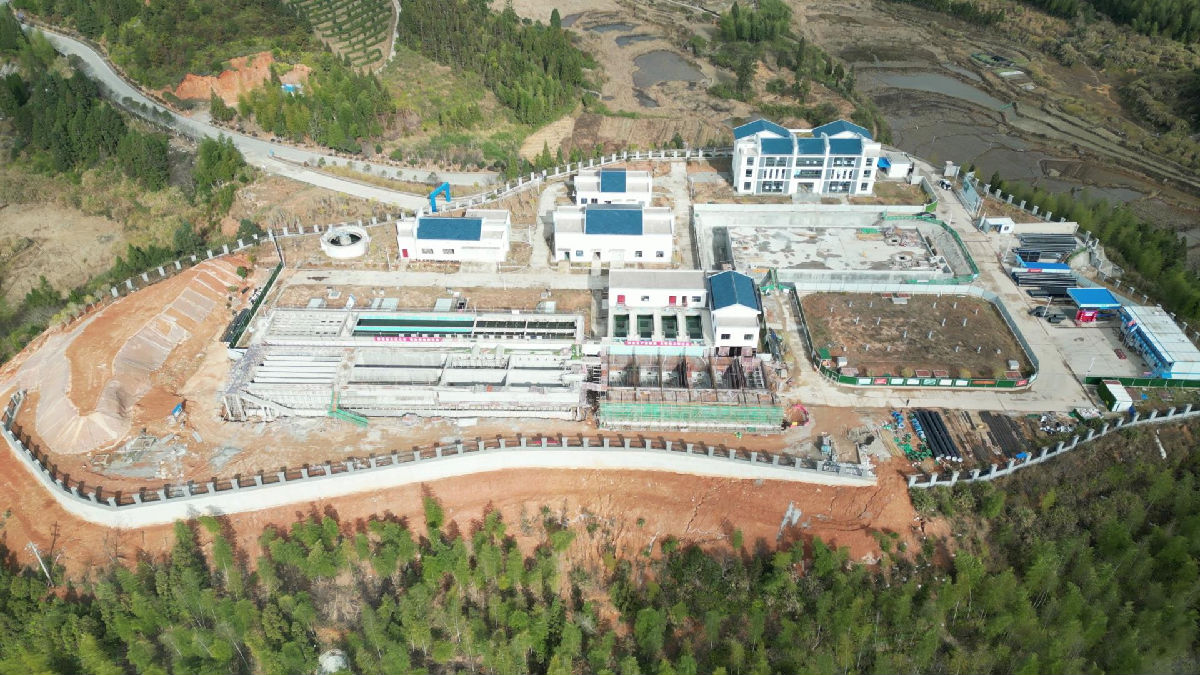

明溪县城乡供水一体化项目明源水厂顺利通过竣工预验收,实现城区双水源供水。

(十二)武平县城乡供水一体化项目

武平县城乡供水一体化一期武溪、云礤、和平等13个行政村供水工程进入收尾阶段,计划4月底完成分部验收。

(十三)永定区城乡供水一体化

永定城乡供水一体化项目一期佳源水厂完成厂区建筑主体工程,正在抓紧水厂设备安装调试工作,计划4月底试通水。

(十四)连城县城乡供水一体化项目

连城县城乡供水一体化项目二期将军山水厂进入设备调试阶段,力争今年5月投产。

(十五)漳平市城乡供水一体化(二期)工程项目

漳平市城乡供水一体化 (二期 ) 集镇供水工程项目已铺设输配水管网管道105公里,同时完成新桥水厂(5000t/d)的进场道路施工及厂址清表等工作。

(十六)新罗区城乡供水一体化项目

新罗区城乡供水一体化项目一期雁石水厂扩建及其配套工程干支管安装已完成94%,争取7月前投产。二期项目已铺设适中片区管网31千米、大池片区管网28千米。

(十七)福鼎市城乡供水一体化项目二期工程

福鼎市城乡供水一体化二期工程磨石山水厂扩建工程已完成模块化设备主体安装、厂区道路硬化、厂区内管道安装等,力争今年8月完工。

(十八)寿宁县城乡供水一体化项目一期工程

寿宁县武曲镇主镇区供水主干管武曲大桥段顺利联通,武曲第二水厂正式通水主镇区及承天村。

(十九)周宁县城乡供水一体化项目一期工程

周宁城乡供水一体化项目一期工程新区水厂扩建项目主池体完工,李园隧洞出口(东升段)顺利进洞施工。

(二十)龙海市自来水厂管网及配套设施工程

龙海市自来水厂管网及配套设施工程已完成球墨铸铁管道施工2100米,钢管施工1660米,隧道初衬及支护完成390米。

(二十一)平潭北部自来水厂工程

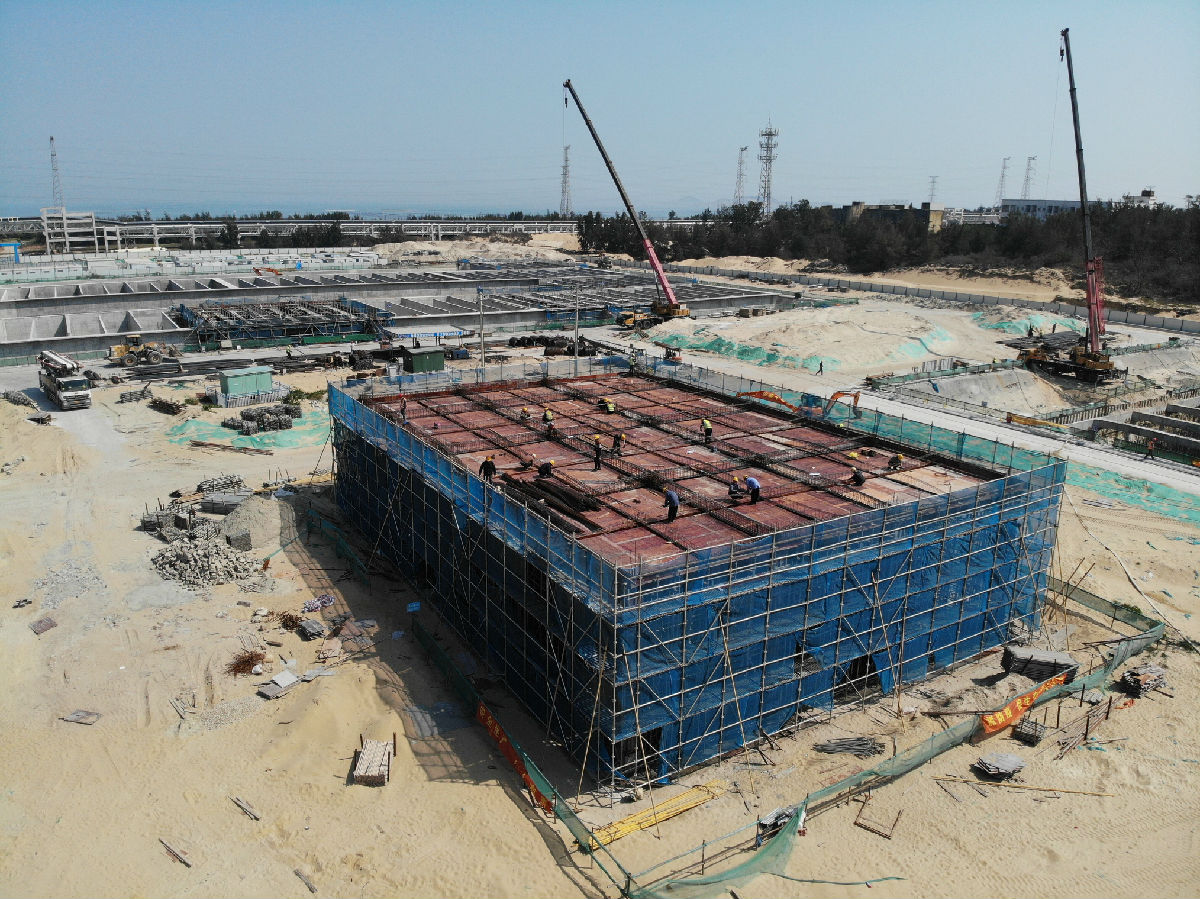

平潭北部自来水厂厂区构筑物进入主体施工阶段,累计完成建安投资40%,预计今年上半年完成厂区土建部分施工。

热火朝天的

可不止这21个国家级、省级重点项目

所属各地重点项目建设

更是进度条拉满

一起接着看!

(二十二)罗源县城乡供水一体化C1标段开工

罗源县城乡供水一体化项目一期工程C1标段正式开工,将惠及3个乡镇2个村8000余户近2.8万村民。

(二十三)平潭城乡供水一体化巩固提升工程实现首个行政村通水

平潭综合实验区芦山村成为城乡供水一体化巩固提升工程首个通水的行政村,后续具备条件的行政村将逐步通水。

(二十四)福清市城乡供水一体化二期加速建设能延尽延主干管工程

福清市城乡供水一体化二期项目一季度完成投资2600多万元,超额完成一季度投资任务。能延尽延主干管工程加速建设,已建成70千米管网和11座加压泵站。

(二十五)宁德市第三水厂扩建项目超额完成一季度投资任务

宁德第三水厂三期扩建项目一季度完成投资约3000万元,超额完成一季度投资任务,力争上半年实现通水试运行。

(二十六)长泰区城乡供水一体化项目岩溪自来水厂及配套管网工程全部完工

长泰县城乡一体化工程项目岩溪自来水厂及配套管网工程全部完工,力争5月通水试运行。

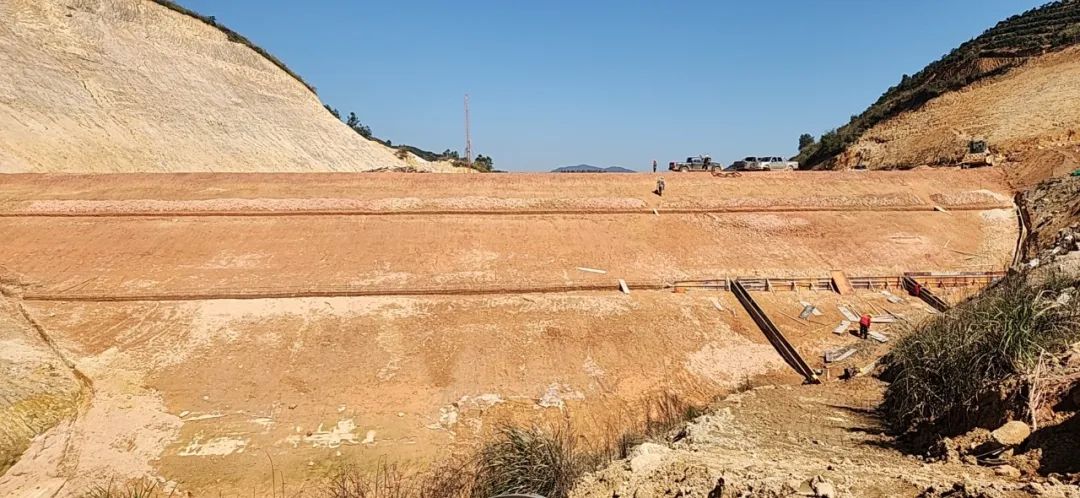

(二十七)漳平后盂水库加快大坝主体施工

漳平后盂水库工程已完成大坝主体填筑坝高20米,填筑坝体19万方,具备安全度汛条件,力争年内完成大坝主体工程。

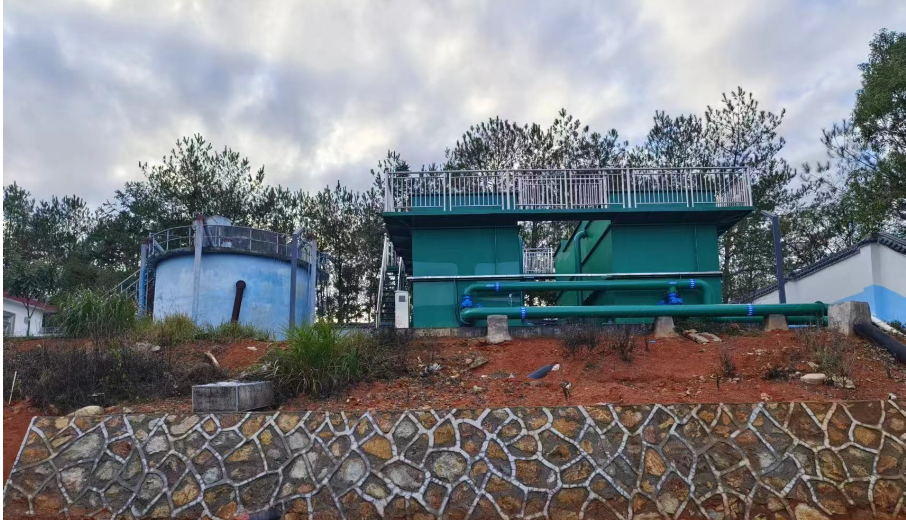

(二十八)福鼎前岐污水处理厂提标扩建工程

福鼎前岐污水处理厂二期正在进行最后冲刺和设备安装调试,计划本月底前投入试运行。

(二十九)福鼎市农村生活污水治理项目加速推进

福鼎市农村生活污水治理项目建成污水干管约26千米、接户管约5千米,以及配套污水提升泵站3座,10台一体化泵站设备全面进场,10个村将于近期率先通水。

(三十)尤溪县汶潭水利枢纽工程第一季度完成发电量1658万千瓦时

尤溪县汶潭水利枢纽工程第一季度完成发电量1658万千瓦时,上网电量1621万千瓦时,电价审批已通过,为完成年度目标奠定基础。

期待一季度的开门红

为我们加快推进

省级水网骨干工程建设

城乡供水一体化项目实施

农村污水综合整治

涉水新能源产业布局

鼓足干劲

加足马力
